Sanacija plazov
Na sanaciji plazu ob cesti Špitalič–Rovt se izvaja AB pilotne stene. Izvedbo AB pilotov poteka v zahtevnih geoloških razmerah skladno s predvideno dinamiko. Do konca preteklega tedna je bilo izvedenih skupno 24 od predvidenih 27 AB pilotov. Na podlagi dosedanjega vrtanja in ugotovljenih geoloških razmer se predvideva, da bo potrebno pet pilotov, dodatno podaljšati, zaradi zagotovitve ustreznega vpetja v nosilno podlago. Pri izvedbi pilotiranja se ugotavlja precejšnja spremenljivost temeljnih tal, saj se podlaga na relativno kratkih razdaljah spreminja od zelo trde do mehkejše, mestoma pa se pojavlja tudi podzemna voda. Zaradi navedenega se potrebne globine posameznih pilotov prilagajajo dejanskim razmeram, ugotovljenim med vrtanjem. Kljub zahtevnim razmeram je organizacija del zaenkrat vzpostavljena tako, da je čez dan omogočena prevoznost lokalne ceste, s čimer se vpliv sanacijskih del na lokalni promet zmanjšuje na najmanjšo možno mero. Zaključek pilotiranja je predviden sredi delovnega tedna. Po izvedbi vseh pilotov bo sledil odkop in odstranjevanje glav pilotov ter priprava na izvedbo AB vezne grede, s čimer se bo pričela naslednja faza sanacije plazu.

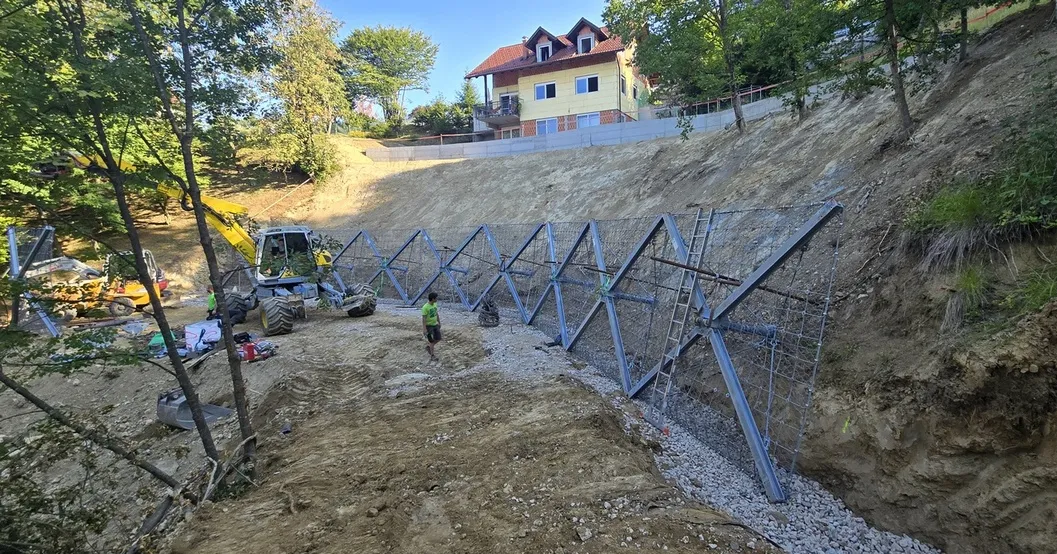

Na sanaciji plazu na Žalah se dela nadaljujejo na območju brežine pod izvedenim opornim zidom. V preteklem obdobju je izvajalec izvajal urejanje in oblikovanje brežine ter pripravo terena za postavitev sidrnih oziroma dežnikastih elementov Ferfalla. Prav tako se je pričela izvajati dostopna pot do spodnjega dela opornega zidu, ki omogoča dostop mehanizacije in izvedbo nadaljnjih sanacijskih ukrepov. V tem tednu je izvajalec zaključil postavitev vseh 10 predvidenih dežnikastih elementov Ferfalla ter pričel z njihovim sidranjem. Predvidena je izvedba centralnih sider dolžine 12,0 m, s katerimi bodo posamezni elementi ustrezno sidrani v stabilno zaledno podlago. Glede na zahtevnost izvedbe je predvidena dinamika sidranja približno dva elementa dnevno, zato se bodo dela na sidranju nadaljevala tudi v prihodnjem tednu. Po zaključenem sidranju vseh elementov bo sledil zasip dežnikastih elementov Ferfalla, dokončno oblikovanje in ureditev brežine ter izvedba preostalih del v okviru končne ureditve območja plazu.

Na sanaciji plazu Laniše so se po začasni prekinitvi 6. 8. 2026 dela ponovno pričela izvajati. Izvajalec trenutno izvaja predvsem odvoz in odstranjevanje odvečnega zemeljskega materiala z območja pod lokalno cesto ter urejanje območja, na katerem so bili v dosedanji fazi izvedeni sanacijski ukrepi. V okviru dosedanje sanacije je bil izveden že večji del predvidenih zemeljskih del, ki so obsegala predvsem odstranjevanje in premeščanje materiala, profiliranje in preoblikovanje brežin, urejanje območja plazu ter pripravo terena za izvedbo odvodnjavanja in nadaljnjih stabilizacijskih ukrepov. Zaradi obsega plazu in zahtevnih razmer na terenu je bilo v okviru izvedbe treba izvesti tudi dodatne geotehnične preveritve in sproti prilagajati predvidene rešitve dejanskemu stanju. Med samo izvedbo se je namreč izkazalo, da je območje plazu bistveno večje in zahtevnejše od prvotno predvidenega, zaradi česar prvotno načrtovani obseg sanacijskih ukrepov ne zagotavlja celovite in dolgoročne stabilizacije območja. Posledično je bilo treba predvideti dodaten obseg zemeljskih del, ureditev odvodnjavanja ter dodatne stabilizacijske ukrepe. Na podlagi ugotovljenega dejanskega stanja na terenu je projektant izdelal popravek oziroma dopolnitev projekta sanacije, v katerem so upoštevane spremenjene razmere ter opredeljeni dodatni ukrepi, potrebni za celovito dokončanje sanacije plazu. Po zaključku trenutno potekajočih del in izvedbi vseh potrebnih postopkov bo za izvedbo preostalih del in končno ureditev območja plazu izveden nov razpis za izbor izvajalca. Izbrani izvajalec bo nato izvedel preostale predvidene ukrepe skladno s popravljenim projektom ter zagotovil dokončno stabilizacijo in ureditev območja plazu. Cilj ostaja, da se sanacija plazu Laniše zaključi do konca leta 2026, pri čemer bo nadaljnja dinamika odvisna predvsem od izvedbe potrebnih postopkov, izbora izvajalca ter vremenskih in terenskih razmer.

Oddelek za gospodarske dejavnosti, gospodarske javne službe in finance
Sanacija cestišča Stolnik

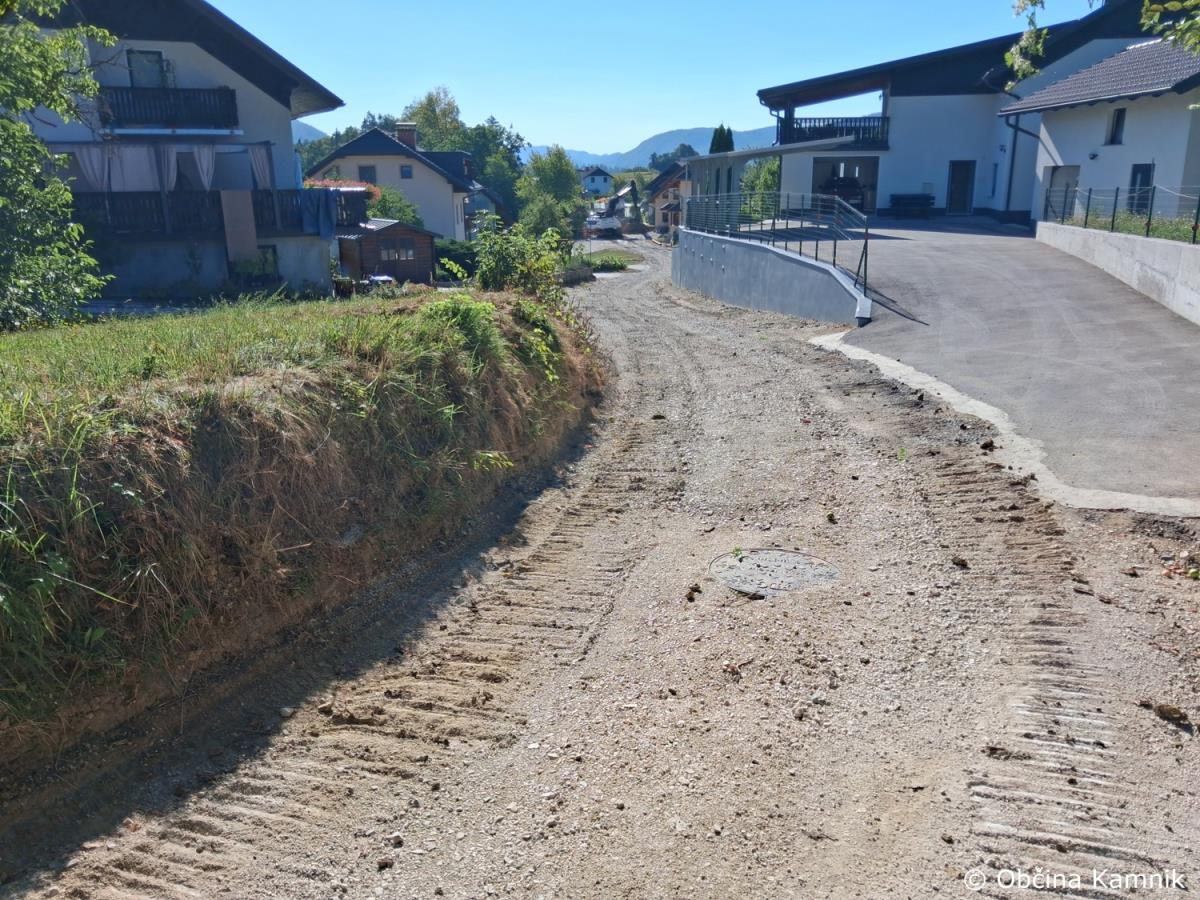

V zvezi s sanacijo poškodovanega asfaltnega cestišča skozi vas Stolnik (javna pot – JP 661591; Spodnje Stranje – Stolnik) je izvajalec gradbenih del, Komunalno podjetje Kamnik d. o. o., izvajal vgradnjo elementov fekalne kanalizacije na trasi cestišča ter predhodno izvedel rušitev dotrajanega objekta, kar bo omogočilo izvedbo oziroma rekonstrukcijo cestišča z boljšo preglednostjo oziroma prometno varnostjo.
Po zaključku teh del bo podjetje Gorenjska gradbena družba d. d. izvedlo preplastitev cestišča skozi vas Stolnik v predvideni dolžini 440 metrov. Za razumevanje in strpnost v času cestnih zapor ter izvajanja gradbenih del se zahvaljujemo.
Oddelek za družbene dejavnosti
Rekonstrukcija in energetska sanacija Knjižnice Franceta Balantiča Kamnik in Glasbene šole Kamnik
V preteklem tednu je izvajalec del družba Gradnik, d. o. o., nadaljeval izvajanje pogodbenih del energetske sanacije javnih objektov Glasbene šole Kamnik in Knjižnice Franceta Balantiča Kamnik. Na objektu osrednje kamniške knjižnice se je nadaljevalo izvajanje gradbenih del, in sicer se je na južnem traktu knjižnice izvajala slikopleskarska obdelava mavčno-kartonskih predelnih sten, montaža konstrukcije spuščenih stropov, montažna dela strojnih in elektro instalacij. V okviru fasaderskih del je izvajalec izvajal armirani in izravnalni sloj fasade na južnem traktu. Izvajalec je izvedel betoniranje novega vhodnega portala službenega vhoda knjižnice.
V preteklem tednu je izvajalec del družba Gradnik, d. o. o., nadaljeval izvajanje pogodbenih del energetske sanacije javnih objektov Glasbene šole Kamnik in Knjižnice Franceta Balantiča Kamnik. Na objektu osrednje kamniške knjižnice se je nadaljevalo izvajanje gradbenih del, in sicer se je na južnem traktu knjižnice izvajala slikopleskarska obdelava mavčno-kartonskih predelnih sten, montaža konstrukcije spuščenih stropov, montažna dela strojnih in elektro instalacij. V okviru fasaderskih del je izvajalec izvajal armirani in izravnalni sloj fasade na južnem traktu. Izvajalec je izvedel betoniranje novega vhodnega portala službenega vhoda knjižnice.

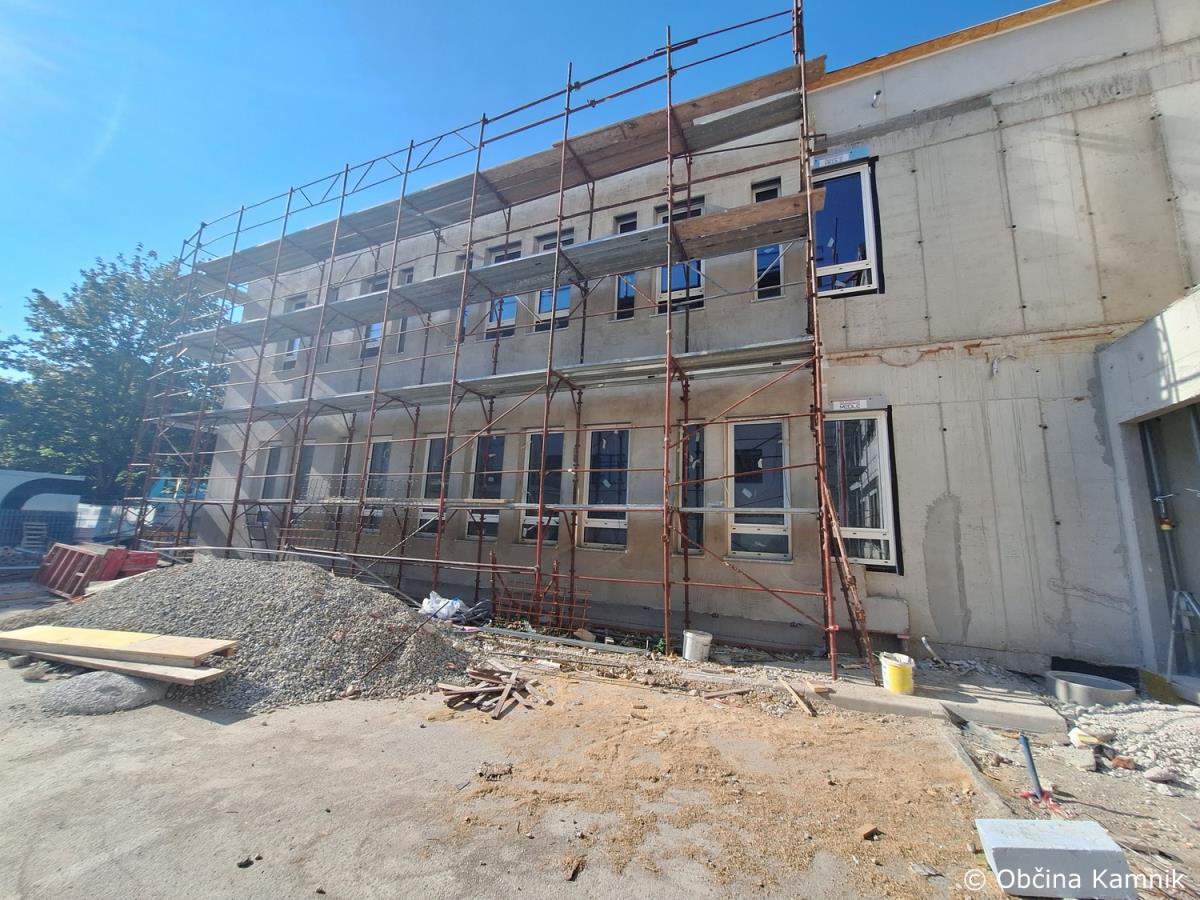

_resized.jpg)
Na zahodni strani objekta ob Ljubljanski cesti je bil izveden odkop stene kleti za namen obbetoniranja ter izvedbe hidroizolacije. Na severni strani objekta glasbene šole (ob telovadnici) je bil izveden odkop temeljev ter vgrajena hidroizolacija temelja ter dela zunanje stene.
Gradbeni nadzor nad izvedbo del izvaja družba Domplan, d. d., s svojo ekipo nadzornikov in pooblaščenih inženirjev, projektantski nadzor izvaja Mateja Katrašnik, u.d.i.a., Arhiteza d. o. o.
Sanacija telovadnice Osnovna šola Marije Vere

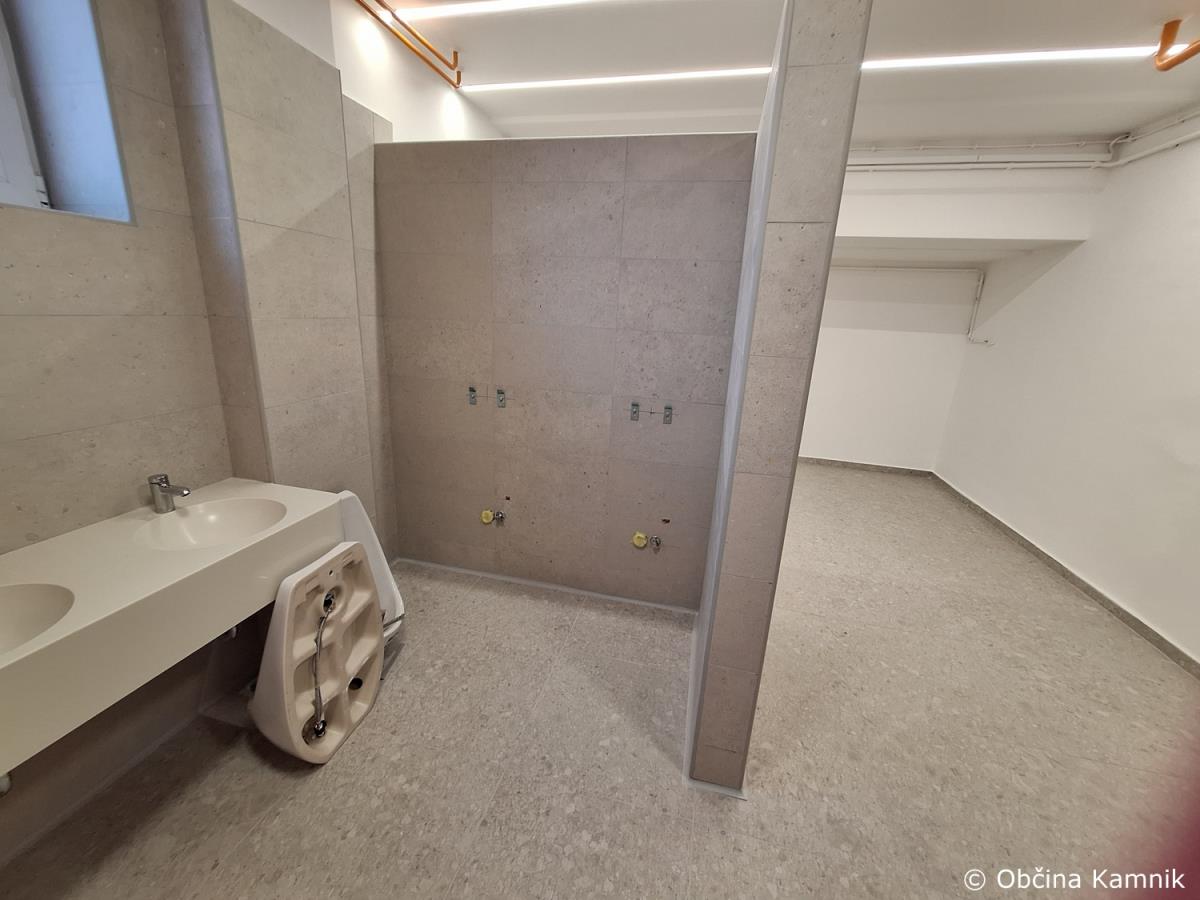

Izvajalec del družba Akvaing d. o. o., nadaljuje z izvajanjem del sanacije garderob in sanitarij v veliki šolski telovadnici Osnovne šole Marije Vere. Izvedena so bila dela vgradnje stenske in talne keramike sanitarij, garderob in vhodne avle. Prav tako so bila izvedena elektro instalacijska dela in strojno instalacijska dela za namen prezračevanja, ter strojno instalacijska dela za namen oskrbe s pitno vodo, odvodnjavanje odpadnih voda ter ogrevanja. V tem tednu bo izvajalec nadaljeval z montažnimi deli sanitarne opreme v sanitarijah in garderobah.
Izvajalec del družba Akvaing d. o. o., nadaljuje z izvajanjem del sanacije garderob in sanitarij v veliki šolski telovadnici Osnovne šole Marije Vere. Izvedena so bila dela vgradnje stenske in talne keramike sanitarij, garderob in vhodne avle. Prav tako so bila izvedena elektro instalacijska dela in strojno instalacijska dela za namen prezračevanja, ter strojno instalacijska dela za namen oskrbe s pitno vodo, odvodnjavanje odpadnih voda ter ogrevanja. V tem tednu bo izvajalec nadaljeval z montažnimi deli sanitarne opreme v sanitarijah in garderobah.
Izvajalec del družba Strip d.o.o., nadaljuje z izvajanjem del sanacije ostrešja ter zamenjave strešne kritine na šolski telovadnici. V tem tednu se bo nadaljevalo z montažo strešnih panelov TRIMO, na novo so bili opredeljeni dodatni nosilni elementi, njihove dimenzije, razporeditev in način pritrjevanja ter izvedba ležišč. Izvedba dodatnih del je nujna za zagotovitev ustreznega podpiranja strešnih panelov, skladnost izvedbe z zahtevami proizvajalca, zagotavljanje mehanske odpornosti in stabilnosti konstrukcije ter varno in kakovostno dokončanje strehe. Dela se bodo predvidoma zaključila v mesecu oktobru.
_resized.jpg)
Strokovni nadzor nad izvajanjem del izvaja Milt, Iztok Žvegla s. p., projektantski nadzor pa družba Geoplan, d. o. o.
